Департамент капбудівництва Харківської ОВА уклав угоду з ТОВ “Житлобуд-3” щодо будівництва захисної споруди для Ізюмського ліцею №11. Вартість робіт оцінили в 280 млн грн.
Про це стало відомо з сайту “Прозорро”.
На даний момент це один з найдорожчих проєктів будівництва підземних шкіл в Харківській області.
В етері радіо “Хартія” голова Харківської ОВА Олег Синєгубов обґрунтував це будівництво запитом на очне навчання дітей та стабільністю лінії фронту.
“В місті Ізюмі перебувають кілька тисяч дітей шкільного віку. І вони всі навчаються онлайн, тому що іншої можливості просто немає. Вони зустрічаються з вчителями десь у підвальних приміщеннях, щоб хоч якось поспілкуватися і хоч якось надолужити освітні втрати. Звичайно, запит величезний. Тому школа там буде однозначно”, — сказав Синєгубов.

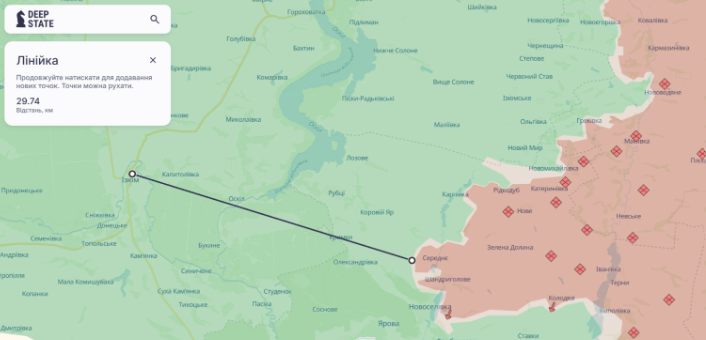

За даними очільника ХОВА, лінія бойового зіткнення на Лиманському напрямку (найближчому до Ізюма) є стабільною. За даними Deepstate, Ізюм перебуває за 30 км від лінії фронту. За останній місяць змін на цьому напрямку не було.

У кошторисі ми помітили збільшення вартості матеріалів в рази через доставку. Вартість деяких будматеріалів зросла уп’ятеро.
Наприклад, гранвідсів купують по 675 грн за куб.м, а вартість доставки становить понад 2000 грн за 1 куб.м.

Схожа ситуація і з ціною на пісок.

Так, пісок рядовий купують по 300 грн за куб.м., але доставка його буде коштувати ще 1300 грн за куб.м. Таким чином, ціна будматеріалу за разунок доставки зросла в 5 разів.
Втричі зросла ціна через доставку і на щебінь.

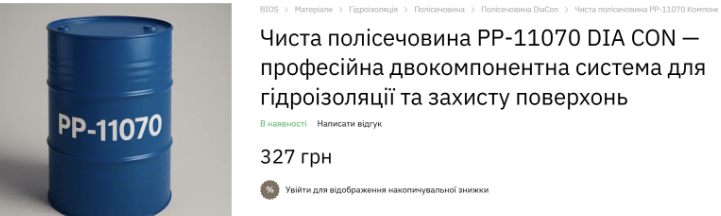

Є в кошторисі і завищені ціни. Наприклад, чиста полісечовина PP-11070 DIA CON продається по 327 грн. за кг.

У кошторисі ціна вказана 552 грн за кг. Потенційна переплата може становити понад мільйон гривень.

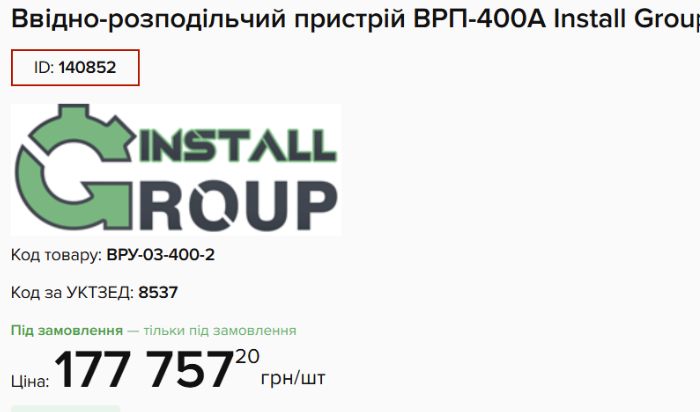

Є питання і до деяких цін на обладнання. Наприклад, ввідно-розподільчий пристрій буде коштувати пів мільйона гривень.

Однак його ринкова ціна втричі дешевша.

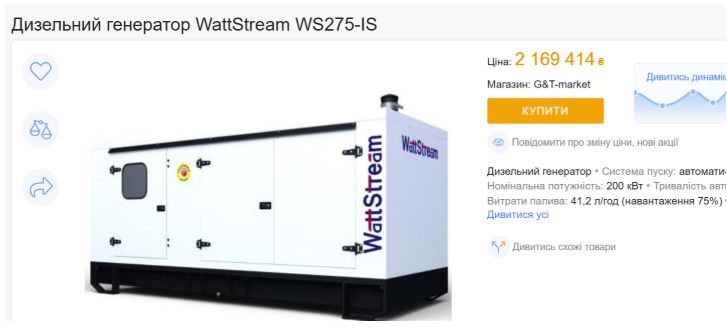

300 тис грн можна було б зекономити на придбанні генератора WattStream WS275-IS

Адже його продають по 2,1 млн грн, а не 2,4 млн грн, як в кошторисі.

Загалом заявлені в кошторисі ціни є доволі ринковими. Реалізувати проєкт планують до кінця 2027 року, але все буде залежати від фінансувати.
27 липня до договору була укладена додаткова угода, за якою з основного договору виключили кілька пунктів (про можливе розірвання, якщо стосовно бенефіціара фірми-підрядника будуть застосовані санкції ЄС).
Також підряднику тепер не обов’язково надавати документи щодо походження матеріалів. Але найбільш цікавим є наступний пункт, згідно з яким сторони мали б дотримуватися умов Рамкової угоди між Україною та ЄС стосовно фінансування згідно Ukraine Facility.

Це може означати, що фінансування для будівництва цієї підземної школи в рамках Ukraine Facility не передбачене.
